Ход строительства МИРАПОЛИС. Август 2026
03.09.2026
03.09.2026

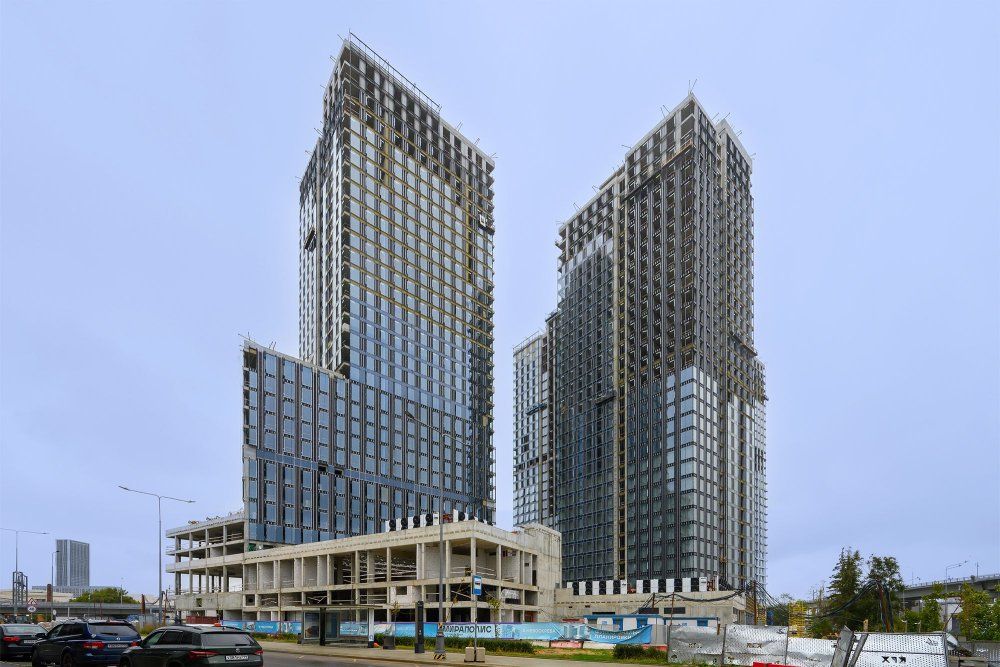

В августе в комплексе МИРАПОЛИС от ГК «Основа» на проспекте Мира выполнялось устройство фасадов и остекление, кладка стен, чистовая отделка общественных пространств, монтаж лифтового оборудования и инженерных коммуникаций.
На сегодняшний день готовность кровельных работ во всех четырех корпусах составляет 85%. Устройство эксплуатируемой кровли стилобата завершено на 95% – строители укладывают напольную плитку и формируют функциональные зоны второго уровня благоустройства.

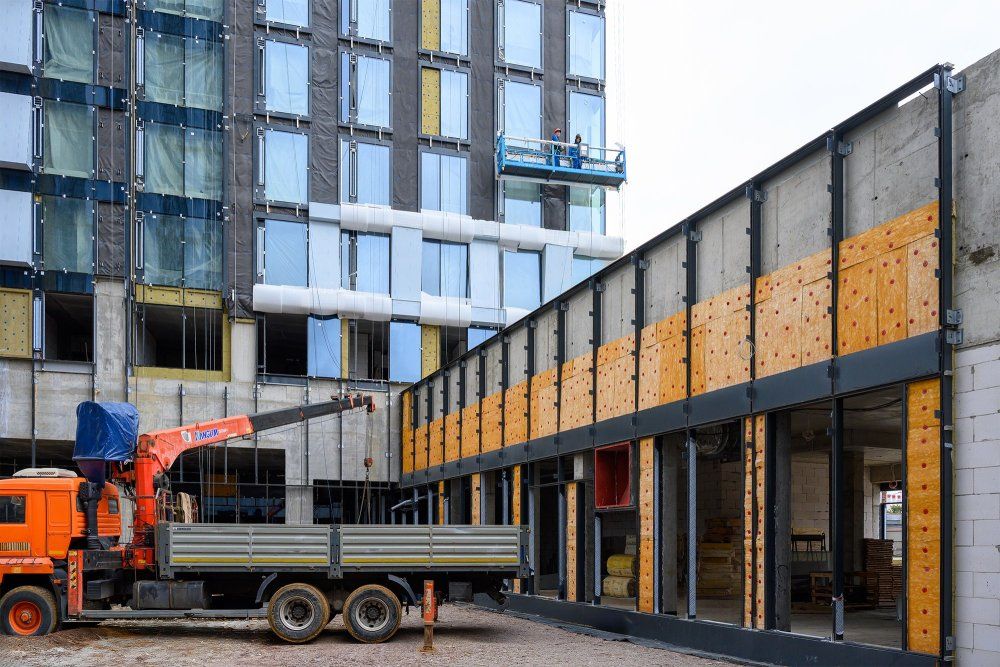

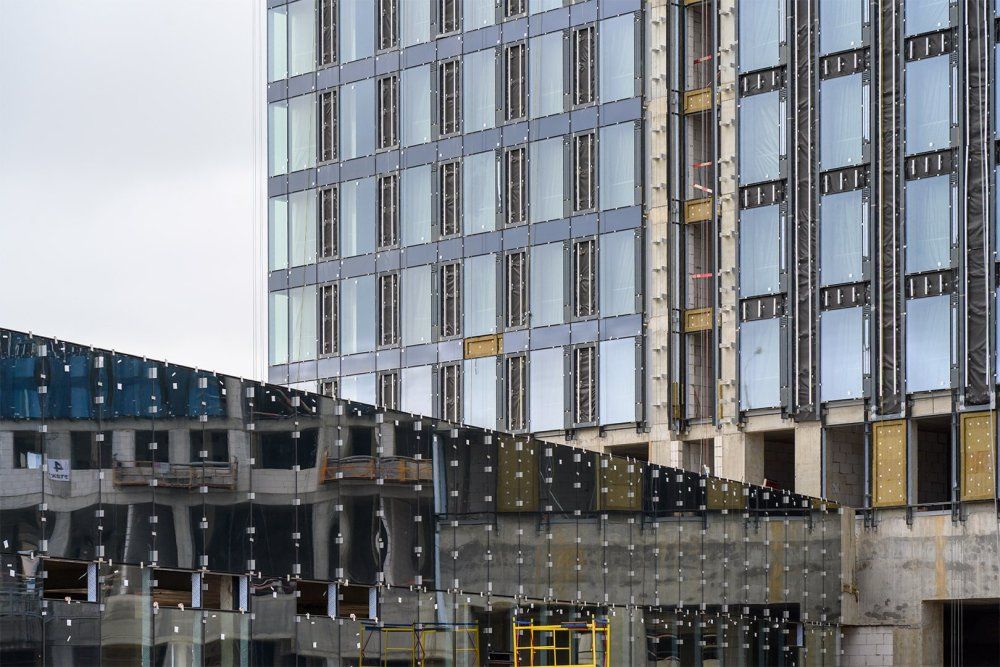

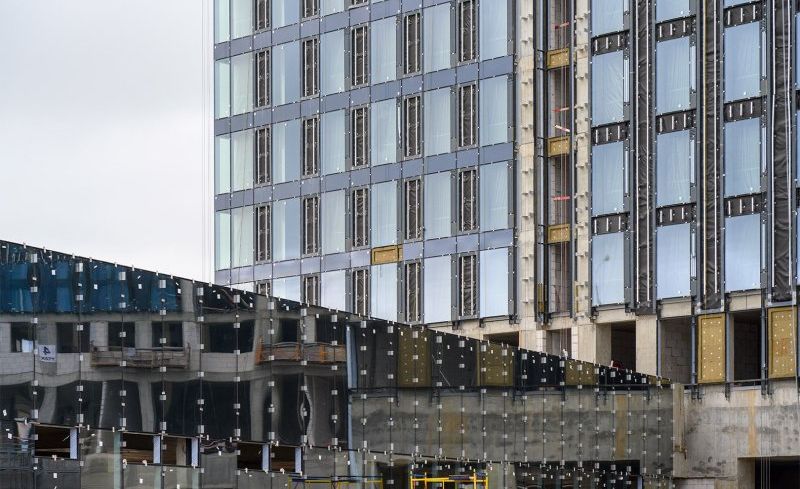

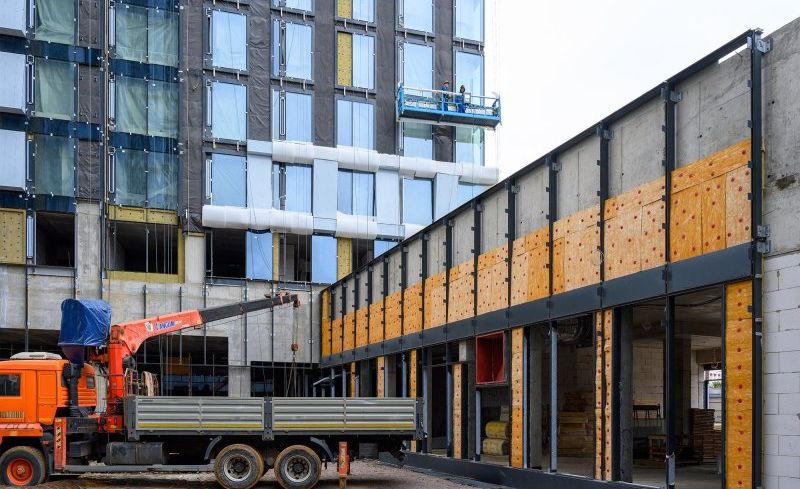

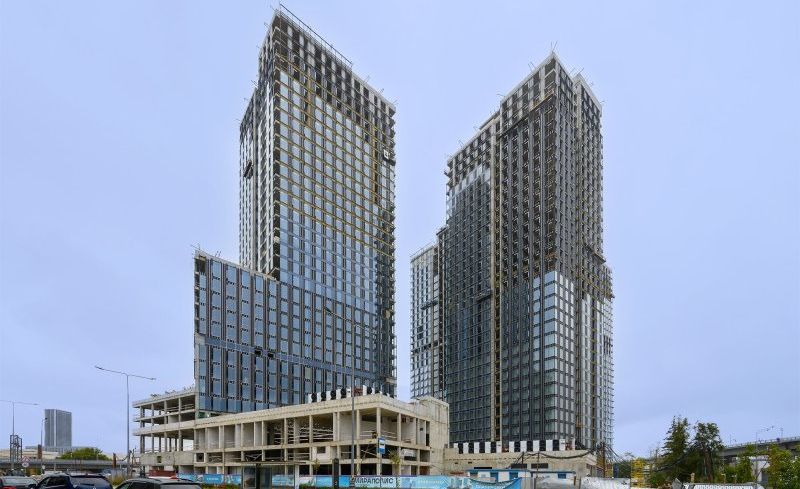

Продолжается монтаж подсистемы фасадов: в первом и третьем корпусах эти работы выполнены на 80%, во втором корпусе – на 85%, в четвертом – на 70%. Облицовка алюминиевыми панелями во втором корпусе готова на 15%, в четвертом – на 67%.
Устройство фасада стилобатной части завершено на 18%. Здесь выполняется облицовка стемалитом и декоративными металлическими элементами – ламелями.

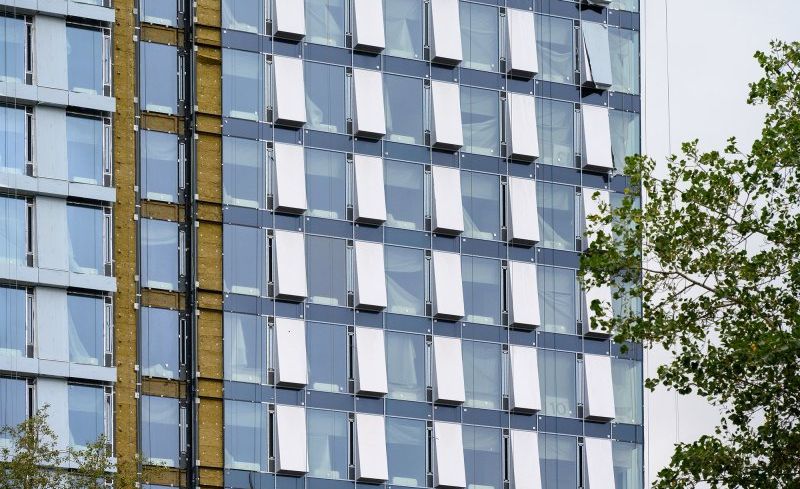

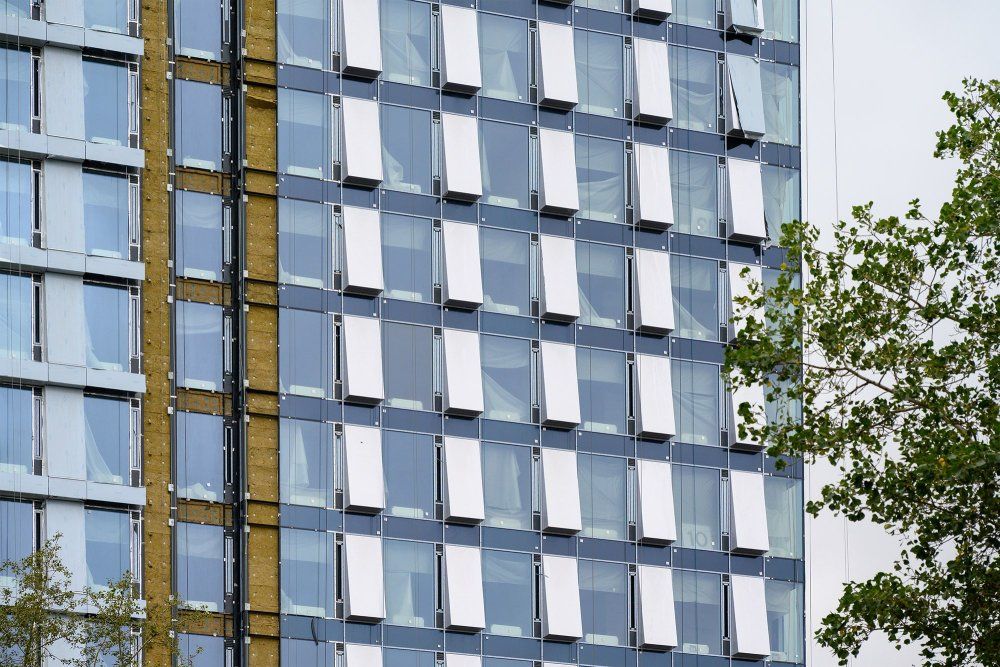

Параллельно продолжается остекление комплекса. Оконные каркасы установлены в первом и третьем корпусах на 80%, во втором и четвертом – на 85%. Остекление первого корпуса выполнено на 55%, второго – на 75%, третьего – на 35% и четвертого – на 70%. Помимо установки окон на этажах с лотами, строители выполняют витражное остекление стилобата и первых этажей, где будут расположены дизайнерские лобби и элементы инфраструктуры.

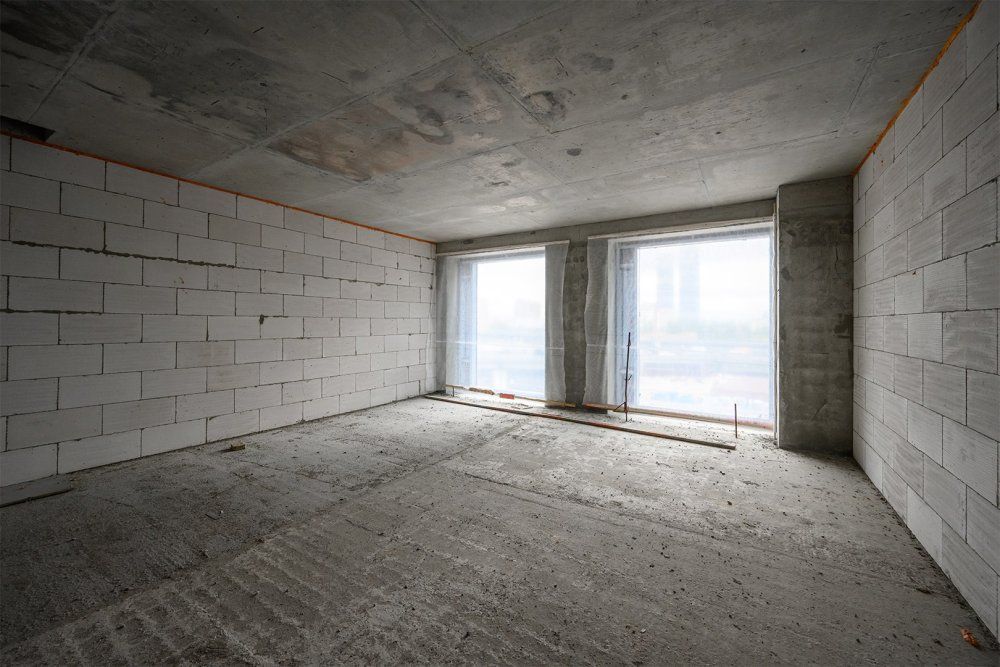

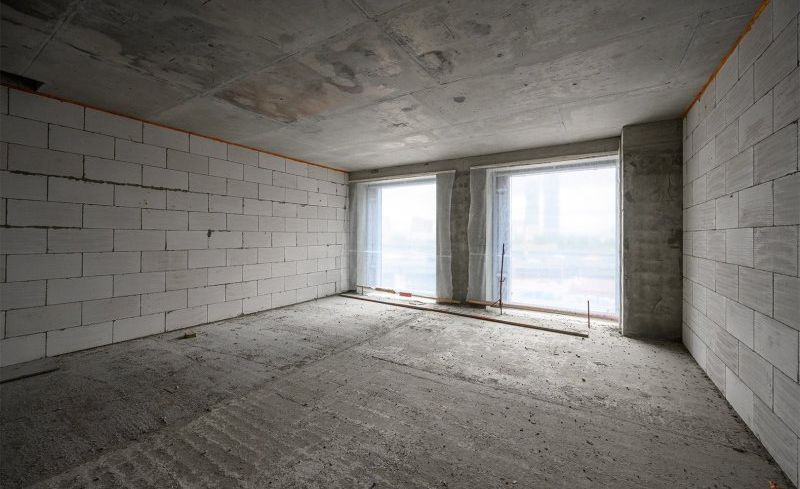

В надземной части комплекса продолжается кладка внутренних стен и перегородок.

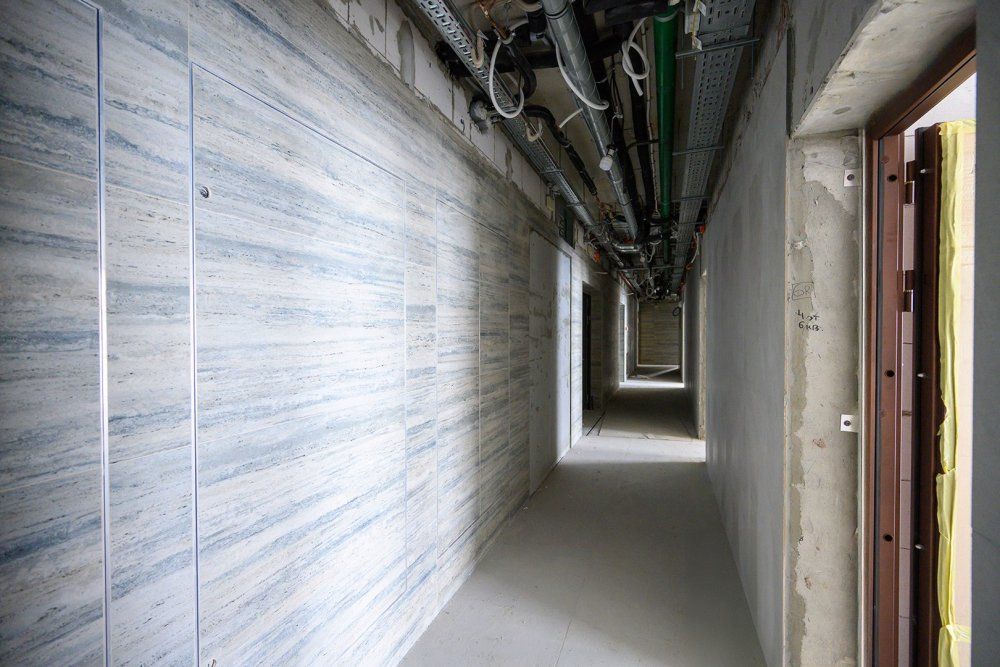

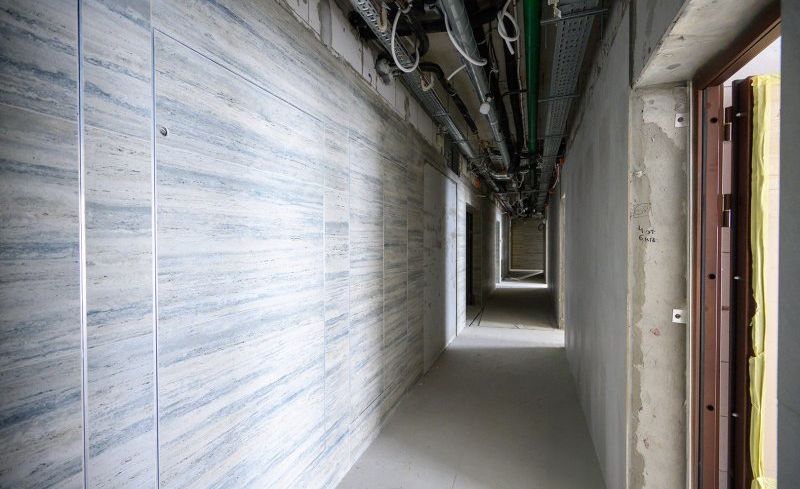

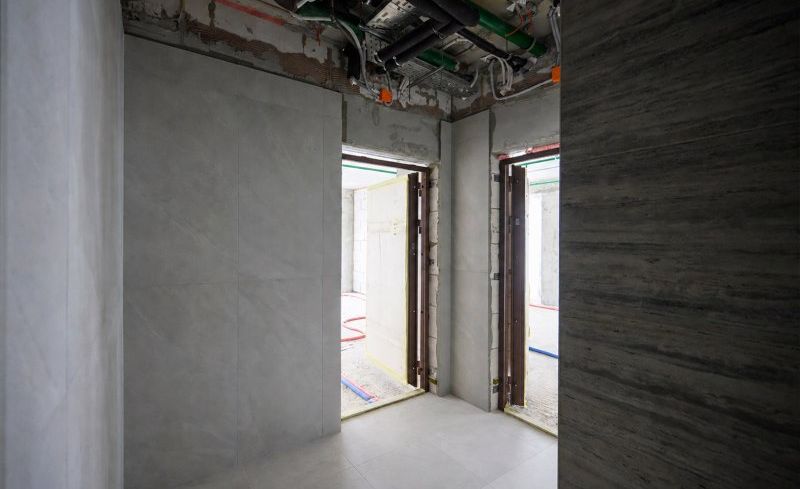

Во втором и четвертом корпусах выполняется чистовая отделка на этажах с лотами. Штукатурка стен межквартирных и лифтовых холлов завершена на 85% во втором корпусе и на 65% – в четвертом. Строители приступили к укладке напольной и настенной керамогранитной плитки.

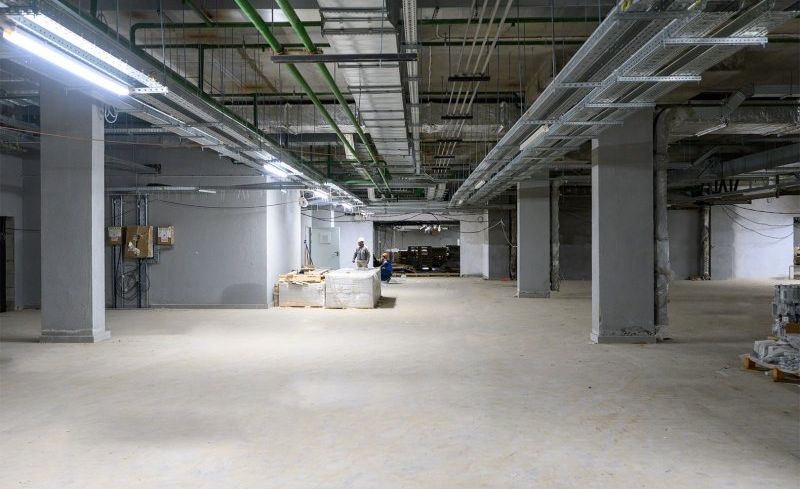

В двухуровневом подземном паркинге на 85% выполнена финишная отделка пола.

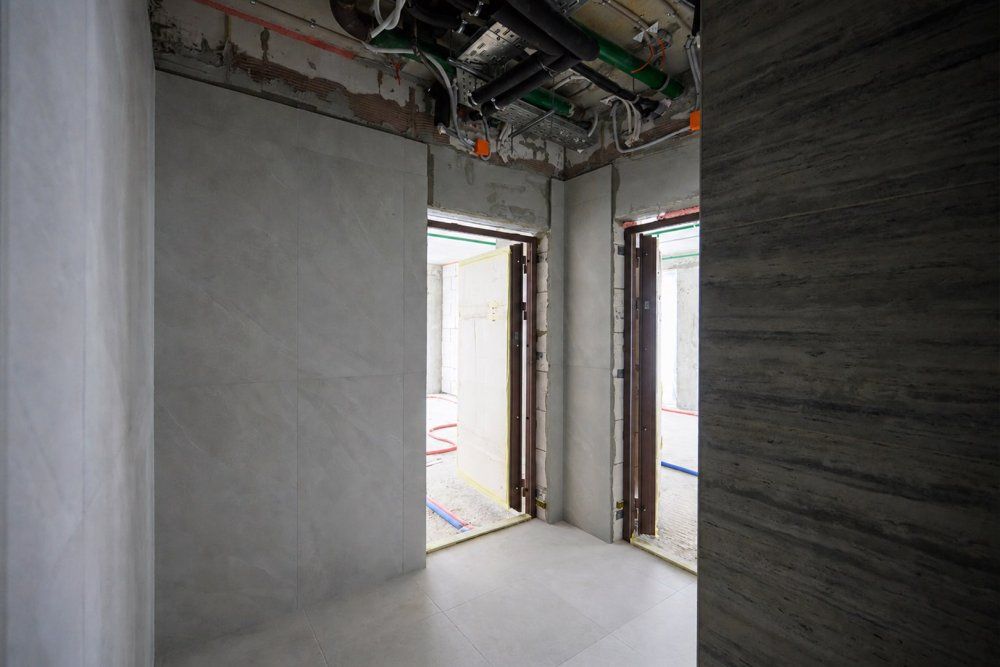

В августе в комплексе начался монтаж входных дверей в лоты – эти работы ведутся в корпусах первой очереди. На первых этажах стартовало устройство парадных вращающихся дверей.
Также во втором и четвертом корпусах продолжается монтаж лифтового оборудования бренда Linvol.

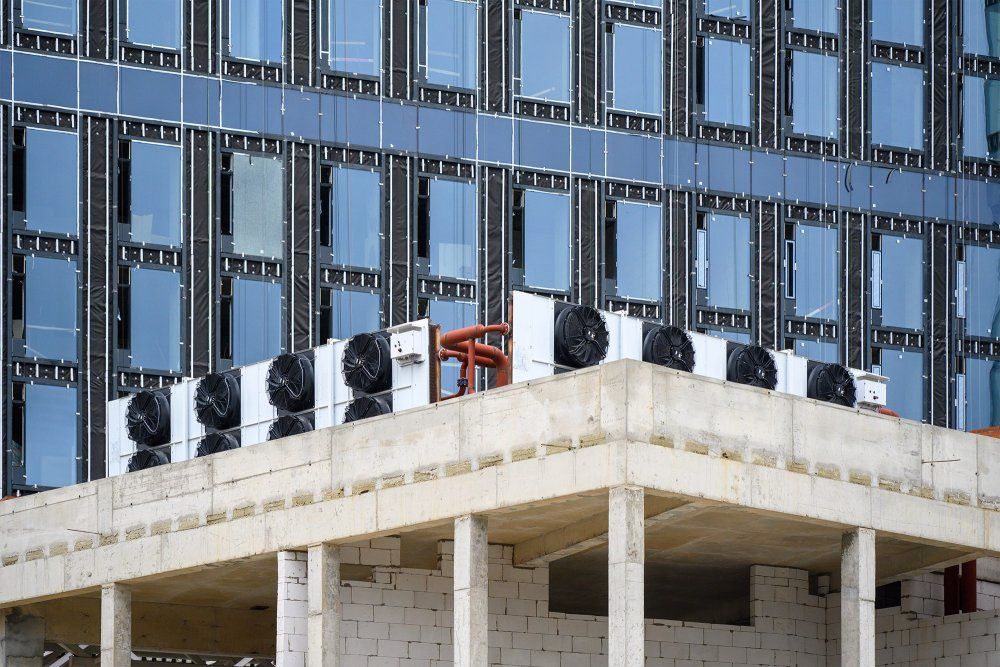

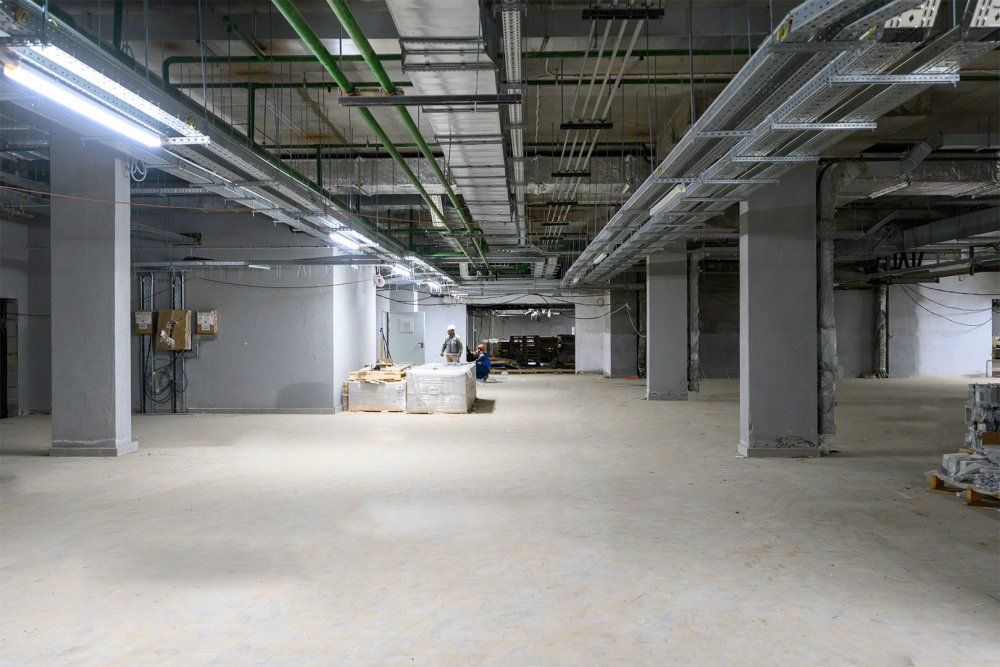

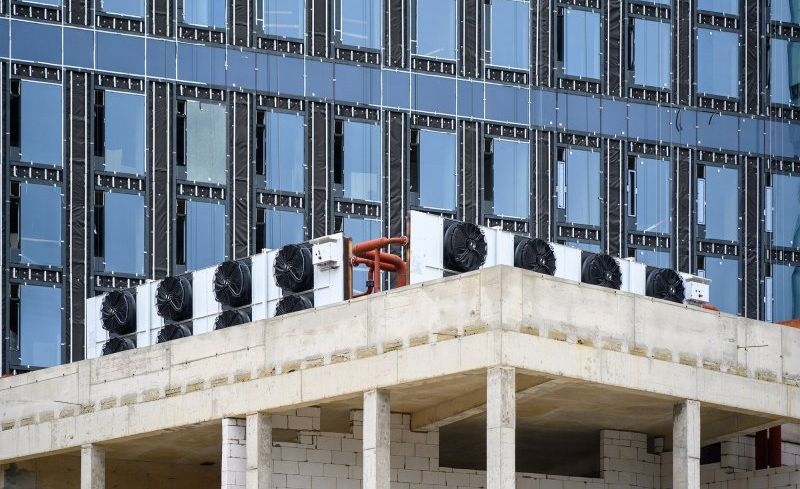

В надземной части комплекса в корпусах первой очереди ведется устройство инженерных коммуникаций. На сегодняшний день системы отопления, водоснабжения и вентиляции смонтированы на 75%, канализации – на 72%. На стилобате установлены наружные блоки VRF систем кондиционирования.
На придомовой территории выполняется устройство основания для последующего мощения брусчаткой.
Больше новостей можно узнать в наших соцсетях: в «Макс», Telegram-канале и ВКонтакте.
Пресс-служба ГК «Основа»
